中东工业纯水EPC怎么做?沙特阿联酋园区集中供水与脱盐水的工况要求与交付要点

中东的工业水项目,图纸上看着简单,落地全是细节。五十度的环境温度、风沙、高含盐原水,三样凑在一起,常规配置到了现场就撑不住。

沙特和阿联酋这几年在推工业园区、炼化下游和新能源材料,配套的水站需求很集中。很多国内企业接的是EPC总包,本文不讲空话,就把中东工业纯水EPC在工况、标准、交付三个环节上要防的坑捋一遍。

一、工况跟国内不是一回事

温度

海湾地区的夏季气温常年40℃以上,厂区暴晒下地表温度能到60℃。反渗透膜的最适运行温度是25℃左右,水温到了35℃,通量上去了但脱盐率会掉,膜也老化得快。做法一般是在原水箱前加冷却塔或者板式换热器,把进水温度压到30℃以下。别指望靠加大膜面积解决,那是花钱买麻烦。

电气柜和控制室更要紧。变频器、PLC的柜体如果按国内标准做,通风不够,夏天频繁跳停。柜内温度得控制在40℃以内,配工业空调或者强制风冷,防护等级至少IP54。

风沙

沙尘是设备的头号杀手。多介质过滤器的负荷比国内高,反洗频次得翻倍。设备露天布置的,进风口要加防沙网和预过滤,不然几个月就把风机和表冷器糊住。管道支撑和法兰垫片也要选耐老化的,紫外照射两三年,普通橡胶垫就脆了。

原水

中东市政水和地下水的含盐量普遍偏高,TDS常在1500~4000 mg/L,有些厂区直接用海水或者海水淡化后的产水做原水。海水TDS三万五以上,硬度和硼都高,必须走海水反渗透预处理加两级反渗透的路线,硼的脱除还得专门设计。用市政水做原水的项目,回收率通常按70%~75%设计,脱水浓水送去蒸发塘或者回注,这一点在方案阶段就要跟业主谈清楚。

二、标准与认证

沙特的SASO认证和SABER系统是硬门槛,出口设备要做符合性评定,出证周期少则几周。阿联酋走ESMA,部分品类要求能效标签。压力容器按ASME或者当地规范,电气按IEC,防爆区域的设备要拿ATEX或者IECEx证书。

这些东西不是签了合同再补的。投标阶段就要把认证清单列出来,确认哪些件在当地有强制要求,哪些可以走等效认可。曾经有项目因为一个流量计的证书没办全,设备到了港口清不了关,压在码头一个多月,每天的滞港费够买好几台泵。

三、工艺配置怎么定

园区集中供水的项目,常见配置是多介质过滤、超滤、两级反渗透、EDI,产水分别供给各厂的工艺用水和锅炉补给水。产水指标按用途分档:工艺清洗用水电阻率≥5 MΩ·cm,锅炉补给水电导率≤10 μS/cm,一般工业用水≤50 μS/cm。分质供水是这类项目省投资的关键,用一路高纯水供全园区,钱花得冤枉。

用水用途产水指标推荐工艺
工艺清洗用水电阻率≥5 MΩ·cm两级反渗透加EDI
锅炉补给水电导率≤10 μS/cm两级反渗透
一般工业用水电导率≤50 μS/cm软化加一级反渗透
绿化与冷却补水浊度≤5 NTU砂滤加超滤

这张表在投标时特别有用。业主一开始往往只说"要纯水",把四档摊开给他看,投资能省下三成,方案也更容易谈拢。现场的用水点清单要一家一家对,别按总包给的粗略估计算。

主机选型上,泵、膜、仪表建议走国际主流品牌,当地的运维人员熟悉,备件也容易买。国内品牌在性价比上有优势,但要在投标时把备件供应方案说清楚,否则业主会担心后期维护。单套设备的容量别做得太激进,中东项目更看冗余,通常按一用一备或者N+1配置。

如果园区里已经有市政污水厂,可以把再生水纳入原水体系。这类做法可以参考中水回用设备的配置,注意前段的消毒和脱盐设计要留足,中东的再生水含盐量往往比国内高。

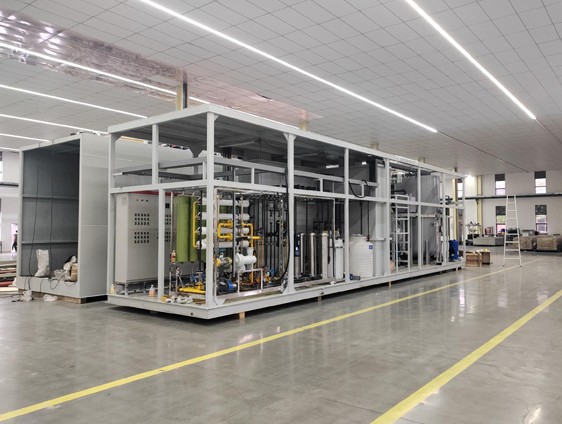

中东工业园撬装式EDI纯水设备模块实拍

四、交付环节最容易翻车的地方

第一是包装。海运加沙漠陆运,设备要经得起折腾。木箱要做熏蒸证明,设备内部要抽真空或者充氮保护,散件按安装顺序编号装箱。国内常用的做法到这里不够用。

第二是工期。中东项目的业主通常压工期,但当地的审批、清关、施工许可都慢。EPC方要在总进度里留出两个月的缓冲,不然最后赶工的都是水处理段,因为水站一般排在土建后面。

第三是现场人员。斋月期间的工作时间短、效率低,这个要提前算进工期和人工费。中方人员派驻的签证、住宿、交通也要提前安排,临时找成本翻倍。

第四是备件。首年备件包一定要齐,膜元件、滤芯、泵的机械密封、仪表的探头,这些在当地买都得等进口。备件清单最好由业主的运维团队一起确认,别只按供货方的习惯配。

五、和业主谈什么

谈原水的波动范围,别只给一个平均数。谈产水的考核点在哪一段,是水站出口还是各厂界区。谈浓水的去向,这一条在中东尤其敏感,很多工业区不允许直排。谈培训,本地操作员的接受度和语言都是变量,培训教材要做双语,实操课时要足。

还有一条,把性能保证的边界写清楚。原水超出约定范围、或者业主擅自调整用水量,水质达不达标的责任要分清。这类条款国内项目也写,中东项目写得更细,别嫌麻烦。园区集中供水型的配置,可以参考集中供水设备的分区方案和纯水设备的主机参数。

六、常见问题

中东项目的水温问题真那么严重?

严重。有项目没做冷却,夏季产水量比设计值高但脱盐率掉了一个点,一年后膜的清洗周期从三个月缩到一个月。加换热器的钱,一年就省回来。

一定要用海水反渗透吗?

看原水。用市政水或者园区再生水做原水的项目,常规两级反渗透就够了,不必上SWRO。直接用海水的才需要专门的海水膜和取排水设计,投资差别很大。

认证要提前多久准备?

SASO加SABER,加上产品检测和文件审核,稳妥一点要留三到四个月。第一次做中东项目的企业,从投标阶段就该启动。

现场调试要派几个人?

一个中型园区水站,调试加培训通常派3~5人,现场待两到三个月。要有一个懂工艺、一个懂电气自控,剩下的做安装指导。人少了过去会拖工期。

浓水怎么处理?

优先回用,比如给冷却塔补水和绿化,实在没有去处再考虑蒸发塘或者深井回注。设计阶段就要拿到当地环保部门的许可口径,别等设备装好了才问。

跟澳洲项目的做法差别大吗?

差别在标准和气候。澳洲更看重环保和限水指标,中东更看高温和防沙。配置思路是通的,主要调整预处理和散热设计。两边都做过的团队,切换起来很快,可以对照澳洲工业纯水站EPC那篇看差异,北美项目的认证口径在北美纯水站EPC里也写过。

中东工业纯水EPC这活儿,拼的不是谁的设备参数漂亮,是谁把现场的非技术变量算得准。温度、风沙、认证、工期、人员,这五样每一样都能让项目亏钱。要做出海项目的方案评估或者配置清单,把原水报告和园区用水规划发过来,咨询热线:13631765076,我们把工况核算和备件方案一起给你。
