中东工业纯水项目怎么做?沙特阿联酋市场的工况、标准与成套出口要点
接中东项目,先过一道心态关:那边原水动辄上万毫克的TDS,夏季环境温度五十度,机房里设备晒得烫手。国内的经验参数直接搬过去,第一年膜就得报废一批。中东工业纯水项目的难点不在主机工艺,在工况适应和交付管理。
我们经手的沙特和阿联酋项目,业主集中在食品饮料、精细化工和数据中心冷却补水这几类,单套规模从每小时20吨到120吨不等。规模上去之后,成套出口的门道比国内项目多得多。
工况三关:高盐、高温、高尘

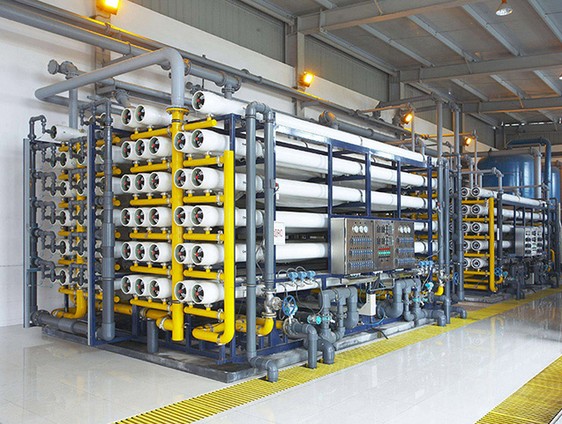

高盐原水是最直接的挑战。海湾地区地下水TDS普遍在8000~12000mg/L,个别井位更高。这个含盐量下,常规RO设计回收率得往下压,单段按55%~60%算,膜堆数量按含盐量重新核,千万别按国内水质出图。多数情况下两级RO加EDI的组合依然成立,主机选型可对照标准纯水设备配置页,只是膜面积和泵扬程要放大一截。
高温这一关,设备过不了夏。泵的电机按环境50度选型,变频柜放空调间,RO膜注意进水温度上限,超出45度脱盐率明显下滑,进水侧要配降温措施。有机玻璃的仪表视窗在暴晒下两三年就发黄脆化,这些小件是退货率最高的部分。
高尘关主要打在空冷器、变频器和电气柜上。室外布置的电气设备防护等级至少IP65,滤网勤换。现场见过风沙把两台软启动器堵到过热停机,停机一晚上,业主的产线跟着停产,赔偿条款可不是闹着玩的。
标准与认证:文件先行,别等验货才补
沙特SABER认证、阿联酋ECAS,压力容器和管道件按ASME或当地标准报验,电机是IE3能效,这些都要在合同阶段写死。文件这块,阿拉伯语和英语双语的O&M手册、材质证书、水压试验报告,一样都不能少。经验是提前把文件清单做进项目计划,验货前补文件是最折腾人的活儿。
| 交付阶段 | 关键动作 | 常见坑 |
|---|---|---|
| 设计与报价 | 按原水全分析核算 | 按国内水质出图 |
| 生产制造 | ASME报验、工厂测试FAT | 电气件非中东认证 |
| 海运与清关 | 撬块尺寸按箱体预留 | 超宽件临时改道 |
| 安装调试 | 现场SAT+操作培训 | 阿拉伯语培训缺失 |
成套供货与远程运维:利润都在后期
中东业主认全包。从原水预处理到纯水储运,连同加药、控制柜、UPS,一揽子交钥匙,配套件可对照本站抛光混床等配件页目补充。供货清单里务必包含两年份的易损备件——膜、密封圈、滤芯、仪表,当地采购周期动辄六到八周,备件不在箱里,现场就得停产等船。
远程运维是这两年拉开差距的地方。PLC数据上云,电导率、压差、回收率在国内后台就能看,故障大多远程诊断解决,一年飞两三趟现场足够。好几个老客户的续单,就是从远程运维服务签出来的。
浓水处置也要提前讲清楚。中东地区环保监管在收紧,RO浓水直排越来越难批,做简易分质回用的项目越来越多,思路可参考中水回用设备页面的做法。
标签和铭牌这等小事也得按当地规矩来。沙特要求设备铭牌双语、额定参数齐全,面板指示用英文即可,个别业主要求阿拉伯语标注操作界面,合同里确认清楚,别等现场安装时才发现语言包没做。
再有就是汇率与物流的联动。海运舱位夏季紧张,钢价汇率一波动,备货节奏跟着变。签完合同两周期内把关键件订下去,膜、泵、电气三大件的货期决定了整条交付线,这三样盯住了,项目基本不会延期。
本地化服务伙伴也值得提前物色。找一家当地的机电安装队做长期配合,调试和日常检修响应快得多。我们在海湾地区的几个老项目,都是靠当地合伙人撑起日常运维的。
FAQ
高盐原水下回收率还能做多高?
TDS八千往上的井水,单段回收率一般按55%~60%设计,两级串联整体能到65%~70%。再高膜面结垢风险陡增,别硬拉。
整套项目从签约到交付多久?
中型撬装系统制造4~6周,加海运和清关,到场大概10~12周。含土建的大站要预留3~4个月,认证文件时间也算进去。
售后怎么办,工程师常驻吗?
常规做法是远程监控加定期巡检,重大故障48小时内到场。驻场成本太高,除非项目特别大,否则远程方案双方都省心。
付款方式一般怎么谈?
常见是预付加发货款加验收款的组合,信用证也普遍。中东业主信用总体尚可,但条款要写细,验收标准和时限别留模糊地带。
设备质保期多长?
主机质保一般18~24个月,膜和易损件按厂家条款。备件包买足两年,是我们在中东项目上反复强调的一条。
手上有沙特、阿联酋或者卡塔尔的纯水项目在询价,欢迎来电聊聊工况和配置。咨询热线:13631765076,广东百惠浦环保节能,成套设备出口多个国家,出方案与核算不收费。
更多高含盐进水与回用方案,可参考本站集中供水设备页面的行业应用。
