印度的水,硬得有名。金奈、浦那这一带的地下水总硬度普遍在三百到六百毫克每升,钙镁高、TDS 不低,不少园区还要靠 tanker 送水。国内跑得顺手的标准配置,过去不改造,膜和阀门一两个月就结垢。我们跟过的几个项目,第一批设备到场不做本地化改造,产水量连设计值七成都到不了。
印度这边近两年火的是汽车零部件、电子组装和制药园区,古吉拉特、泰米尔纳德邦和马哈拉施特拉邦成片建。用水逻辑和东南亚差不多:工艺纯水、超纯水和锅炉补水三路,但硬度和停电是两大特色难题。电力供应不稳,电压波动和跳闸是常态,电控和泵的保护等级得往上提一档。
原水工况,先摸清再画图
去现场前一定要拿到逐月的原水数据,只看年均值会栽跟头。我们一般要求业主提供至少一年的水质报告,重点看以下几项。
| 工况项 | 金奈园区常见范围 | 浦那园区常见范围 |
|---|---|---|
| 总硬度 | 300-600mg/L(以CaCO₃计) | 200-450mg/L |
| TDS | 800-2500mg/L,旱季更高 | 500-1500mg/L |
| 浊度 | 枯期10-50NTU,汛期200NTU以上 | 枯期5-30NTU,汛期100-200NTU |
| 铁锰 | 总铁0.5-3mg/L | 总铁0.3-1.5mg/L |
| 水温 | 常年26-32℃ | 常年22-30℃ |
硬度是头号杀手。这么高的硬度,普通钠型软化树脂一两天就饱和,再生频繁、盐耗惊人。我们一般在软化后加一级反渗透,先把硬度砍掉九成九,再进后续工序。沿海园区还要防海水倒灌,电导率季节波动大的,RO设计留足裕量,别按年均值卡着选型。
成套配置:预处理做厚,主机做稳
印度项目的配置思路:预处理放大,主机标准化。我们常用的组合是混凝沉淀加多介质加软化,再进两级反渗透加EDI。软化按最差的月份设计,主机按正常水质选,多花的预处理钱,比膜频繁更换便宜得多。主机模块可以参考本站纯水设备的两级RO加EDI标准化撬装,现场接水接电就能跑。

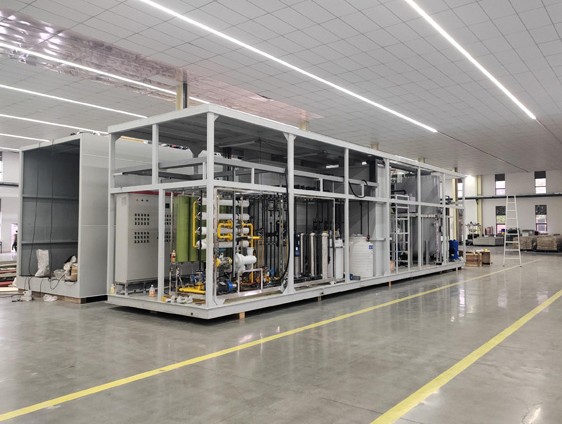

撬装化是必选项。当地施工条件参差,现场焊管路质量不可控,我们一律集装箱撬装出厂,管路在车间内焊完、酸洗钝化做完,到场只做对接口。一个十吨级的系统四到六个集装箱,海运到金奈或那瓦舍瓦都方便。对投产进度紧的园区,这招能抢回一两个月。
现场经验:防尘、电压和备件
干旱多尘是特色问题。雨季前积攒的粉尘,雨季一来全进原水,浊度和色度一起涨。我们建议原水箱加盖,取水口加格栅,预处理的反洗频次按季节调。夏季高温时段,车间温度超45℃,电控柜必须配空调,别指望自然通风。
电网不稳是常态。电压掉一下,电机和变频器最容易受伤,我们给每套系统配浪涌保护和电压监测,重要的加UPS。水泵变频器单独供电,避免和大功率设备抢电。某汽车零部件园区投产头一个月跳闸十几次,查下来就是电网波动加没有浪涌保护,加上就好了。
运维、备件与成本
远程运维现在成了标配。PLC数据接云平台,国内工程师看产水电导率、压力和运行状态,常见报警远程指导当地电工处理。滤芯、药剂这类消耗品当地采购不到的,我们建议按半年用量一次海运备齐。膜件和EDI膜堆损坏的,空运三到五天能到,提前在合同里写明备件清单和响应时间。
培训要落在纸面上。现场一周理论加实操,教会日常巡检、反洗、换芯和报警处理,考核完签字。当地员工流动快,培训记录存档,新人来了有依据。运维中水回收和浓水处置,可参照本站中水回用设备的分流思路;园区多厂房的分质供水规划,见本站集中供水系统。类似区域的成套经验,还可以参考本站东南亚工业纯水项目和巴基斯坦工业纯水项目两篇的做法。
五年持有成本按每吨水算更直观。以每小时15吨、两级RO加EDI为例,设备加集装箱和海运大约一百多万人民币,电费是大头,每吨水6到10度电;膜和耗材五年约占设备投资的35%到45%。当地电价高的园区,建议加变频和峰谷运行,省下的电费两三年就能覆盖。
常见问题
硬度600毫克每升怎么处理?
软化加反渗透组合。单靠软化树脂再生太频繁,盐耗吃不消;软化做前级,RO做主力,出水硬度能压到ppm以下。极端高的地区可以加石灰软化预处理。
旱季缺水,业主想提高回收率怎么办?
一级RO回收率从常规70%到75%提到80%以上要谨慎,结垢风险跟着涨。建议先评估水质,加阻垢剂、调pH,再小步提。别为了省水把膜洗坏,不划算。
设备到当地,安装调试要多久?
集装箱撬装到场,基础做好、水电接通,安装一到两周,调试试运行再两到三周。含管路焊接和产水验收,整个周期按一个半月到两个月排比较稳。
当地买不到滤芯怎么办?
按消耗量一次备齐半年到一年的量,随设备一起发货,仓储条件要求不高。易损件和阀门垫片多备两套,当地电工能换的就不必等国内发。
合同里水质怎么定边界?
写清楚原水水质范围和保证产水指标,超出范围怎么调整单独议价。我们习惯附一份原水检测报告作为合同附件,验收按附件边界做,避免后期扯皮。
