南美工业纯水站EPC:智利秘鲁矿业配套高海拔原水处理与成套设备供货实践
一、南美市场的用水挑战从哪里来
南美洲是全球铜、锂、金、银等金属矿产的重要产区,智利与秘鲁的铜矿带、阿根廷与智利交界处的锂盐湖项目,都在持续拉动工业纯水设备的采购需求。对于中国水处理设备制造商与EPC承包商而言,这一市场既有机遇,也有非常具体的门槛:地理环境特殊、原水条件复杂、采购与物流链条长、当地规范与中国标准存在差异。
从用水角度看,南美矿业项目面临三个普遍性挑战。第一是海拔。安第斯山脉沿线的矿区海拔常在两千五百米以上,部分项目超过四千五百米,高海拔直接改变水泵与风机的运行特性,电气设备的绝缘与散热条件也不同,设备选型必须做海拔修正。第二是水源。矿区水源可能是高矿化度的地下水、含硼含锂的盐湖卤水、或季节性变化剧烈的地表径流,水处理工艺窗口比国内多数项目窄。第三是水资源管理。智利等国对水资源取用与排放有严格的许可制度,项目用水往往需要与社区农业用水协调,中水回用设备比例和排水水质是监管重点。
二、高海拔原水处理的工艺适应性
2.1 高海拔对设备的影响
海拔升高带来的直接后果是大气压降低、空气密度下降。这对水处理系统的影响体现在几个方面:一是离心泵的允许吸上真空高度下降,取水泵的安装位置与管路设计需要重新核算,否则容易发生汽蚀;二是罗茨风机与鼓风机提供的压比在同等功率下下降,需要重新选型或增加级数;三是空气压缩机与气动阀门的实际出力降低;四是电气设备的散热效率下降,需要提高防护等级或调整降容系数。
此外,高海拔地区紫外辐射强、昼夜温差大,室外的仪表、管路与保温层老化速度较快,材质选择与防护措施需要相应加强。这些因素在方案设计阶段如果不做修正,到了现场调试阶段往往很难通过简单调整解决。
2.2 复杂水源的工艺组合
南美矿区常见的原水类型与对应的工艺思路如下表所示。需要说明的是,具体工艺必须基于项目原水全分析报告与现场中试结论确定,下表仅是工艺方向的参考。
| 原水类型 | 主要难点 | 工艺方向 |
|---|---|---|
| 高矿化度地下水 | 含盐量高、硬度高 | 软化或阻垢预处理 + 反渗透脱盐 |
| 盐湖卤水及伴生水 | 硼、锂、硫酸根等组分复杂 | 需专项中试,常需多段浓缩与选择性分离 |
| 高浊度地表径流 | 浊度季节波动大、含砂量高 | 混凝沉淀 + 超滤,辅以调蓄水池 |
| 市政或第三方供水 | 水质相对稳定但成本高 | 按用水点分级处理,控制高等级水用量 |

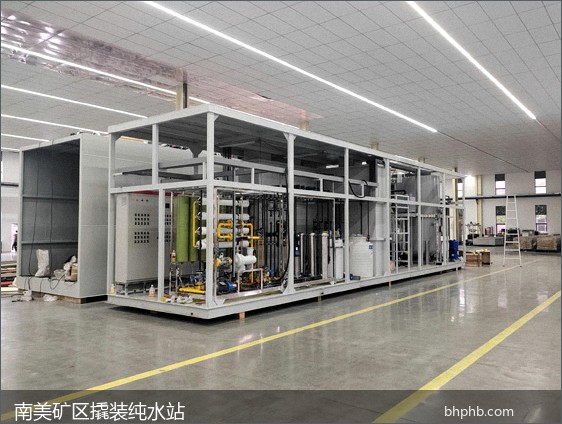

图1:南美高海拔矿区配套的撬装式纯水站,采用模块化设计以适应海运与现场快速安装要求。
三、EPC项目执行中的关键环节
3.1 前期资料与现场踏勘
海外项目最大的风险来源是资料不完整。建议在投标或方案阶段就明确需要业主提供的基础资料清单,包括至少一年期的原水水质全分析(用于超纯水设备与脱盐系统选型)(含季节变化数据)、水源许可文件、现场气象与海拔数据、供电条件、场地平面与地质条件、以及当地排放标准。条件允许时应安排现场踏勘,重点核实水源取水点的实际状况、场地高差、运输道路条件与吊装限制。
3.2 设备设计与标准适配
南美多数国家的工业项目通常要求设备符合当地电气安全规范与压力容器相关规定,电气元件常需适配当地电压与频率。控制系统的操作界面与manual通常需要西班牙语或葡萄牙语版本,这一点在报价阶段就应明确,避免交付后追加成本。设备铭牌、安全标识与操作说明的语种要求也应在合同中约定清楚。
3.3 物流与包装
从中国到南美西海岸的海运周期通常较长,加之内陆运输需要穿越安第斯山区,设备的包装与分体设计非常关键。建议采用模块化一体化撬装设备设计,把单件重量与外形尺寸控制在常规集装箱与平板车可承载的范围内;对精密仪表、膜元件与控制柜做独立包装与防潮处理;随箱资料应包含装箱清单、安装图纸与清关所需文件。
| 环节 | 常见风险 | 应对措施 |
|---|---|---|
| 基础资料 | 水质数据不足或仅有单次取样 | 要求提供多季节数据,必要时安排中试 |
| 标准差异 | 电气、压力容器、标识要求不同 | 前期明确适用标准清单并逐项确认 |
| 物流运输 | 海运周期长、内陆运输受限 | 模块化设计,控制单件尺寸与重量 |
| 现场安装 | 当地施工力量与工器具条件有限 | 提高工厂预制比例,提供远程指导 |
| 调试验收 | 人员签证与工期协调 | 提前规划人员安排,做好远程支持预案 |
四、当地规范与合规要点
南美各国的环保与水资源管理要求差异较大,项目执行前必须逐项核实,不能凭经验套用。以智利为例,水资源取用需要相应的水权许可,工业排放需符合当地排放标准并可能需要向主管机构申报;秘鲁对矿业项目的环境管理也有明确要求。这些要求的共同点是:需要提前准备资料、提前申请,且审批周期较长。
除了官方规范,还应关注业主或总包方的技术规格书要求。不少国际矿业公司在企业标准中对设备冗余、材质、仪表品牌、备件清单有具体规定,这些要求往往比当地法规更细致,且直接决定投标方案的合规性。建议在投标前把技术规格书逐条比对,形成偏差清单,对无法满足的条款提前沟通。
另一个容易被忽视的方面是社区与利益相关方沟通。矿业项目的水资源使用常涉及周边社区的生产生活用水,部分项目需要与社区签署用水协议或进行公开沟通。虽然这更多属于业主职责,但设备供应方在方案设计阶段了解这些背景,有助于理解项目的用水限制条件与回用要求,从而做出更贴合实际的工艺设计。
五、海外采购与成套供货的合作要点
对于计划采购中国水处理设备的南美业主或EPC总包方,建议关注以下几点。第一,明确质量与检验安排,包括出厂前的检验项目、见证方式与文件要求,避免到港后因不符合要求产生争议。第二,明确备件与售后安排,包括易损件清单、推荐备件数量、响应时间与远程支持方式。第三,明确性能保证条款,包括产水量、出水水质、回收率等考核指标的验收方法与条件。
对于中国制造商而言,则需要重视文件的完整性与可追溯性。海外项目对材质证明、检验报告、合格证与操作手册的完整性要求较高,这些文件在项目交付与后续运维中都会用到。同时,做好西班牙语或葡萄牙语版本的资料准备,可以明显降低现场安装调试阶段的沟通成本。
六、常见问题解答
Q1:高海拔项目的水泵选型要注意什么?
主要注意两点:一是海拔升高后大气压降低,泵的允许吸上真空高度下降,取水泵应尽量采用正压进水或降低安装高度,避免汽蚀;二是电机在高海拔的散热能力下降,通常需要按海拔做降容使用或选用更高绝缘等级。具体修正系数应以设备厂商的技术资料为准。
Q2:南美项目的原水数据只有一次取样,可以报价吗?
可以出初步方案,但应明确标注假设条件,并把原水水质作为技术澄清条款。更稳妥的做法是要求业主提供多季节的水质数据,或在合同中约定水质变化范围与相应的工艺调整机制,避免实施阶段出现较大偏差。
Q3:设备是否需要满足当地电气规范?
通常需要。南美各国对工业电气设备有各自的安全与认证要求,部分业主还会在技术规格书中指定元件品牌或标准。建议在报价前明确适用标准清单,并在设计阶段逐项对照确认,避免后期返工。
Q4:海运周期长,设备怎么做防护?
建议采用模块化撬装并做好分体设计,控制单件尺寸与重量;对精密仪表、膜元件与控制柜采用独立包装并做防潮处理;必要时加装干燥剂与湿度指示卡;随箱文件应完整,包括装箱清单与必要的清关文件。
Q5:海外项目的售后如何保障?
常见做法是三条线并行:一是出厂前做好培训与资料准备;二是现场安装调试阶段派驻技术人员;三是运行阶段提供远程支持,并明确备件供应渠道与响应时间。关键备件的储备建议在合同中约定数量。
Q6:南美矿业项目的回用要求高吗?
普遍较高。部分矿区处于干旱地区,水资源许可与用水成本共同推动企业提高回用比例。具体回用目标取决于项目的水源条件、当地监管要求与业主的可持续发展目标,建议在方案阶段就与业主明确回用水的水质与水量要求。
七、方案建议与技术支持
南美矿业与工业配套纯水站项目,本质上是一个跨地域、跨标准、跨语言的系统集成工程。建议在项目早期就组建包含工艺、电气、结构与商务的综合团队,把标准差异、物流限制与合规要求前置到方案设计阶段,而不是等到执行阶段再补。对于设备采购方,建议在合同中把性能保证、备件清单与售后响应作为核心条款明确下来。
广东百惠浦环保节能发展有限公司在海外工业水处理项目方面具备成套供货与EPC配套经验,产品涵盖反渗透、EDI、超滤、软化设备、多介质过滤及配套预处理单元,可提供模块化撬装设计与英文、西班牙文技术资料支持。如需针对南美或其他海外项目开展技术交流与方案测算,欢迎致电咨询热线:13631765076。
