东南亚工业纯水EPC怎么做?越南泰国马来西亚园区的工况、标准与交付要点

东南亚的工业水项目,图纸上跟国内差别不大,落地完全是另一回事。雨季连着下两个月,原水浊度从十几蹦到几百,预处理扛不住,后面全线跟着抖。

越南、泰国、马来西亚这几年承接的电子、新能源、化工产能不少,配套的纯水站需求很集中。国内企业去那边做EPC,气候、标准、施工节奏三样都得重新适应。这篇不讲套话,直接把东南亚工业纯水EPC的工况、认证、工艺和交付要点捋一遍。

一、工况跟国内不是一回事

雨季与浊度

东南亚分旱雨两季,雨季原水浊度能涨十倍。设计时只按旱季水样做,投产后雨季直接停摆。稳妥做法是要一整年的原水数据,拿最差月份做设计,预处理段按浊度300 NTU以上留余量。多介质过滤器的反洗频次在雨季要翻倍,超滤的跨膜压差报警阈值也得按雨季调。

高温高湿

全年气温30℃上下,湿度常年在80%以上。好处是原水温度高,反渗透通量大;坏处是微生物长得快,超滤和反渗透的生物污染比国内严重得多。做法是把杀菌做足,超滤前加次氯酸钠连续投加,反渗透前用还原剂脱氯,这一段的参数要现场调,不能照搬国内。

电气柜的防潮更要紧。湿度大的环境里,柜内凝露是常态,变频器报故障多半是这个原因。柜内配加热器和湿度控制器,防护等级做到IP55以上。

原水含铁锰

东南亚不少地区的地下水铁锰含量高。铁锰进了反渗透,膜面氧化,脱盐率掉得很快。做法是曝气加锰砂过滤打头,出水铁控制在0.3 mg/L以下再进后续。这一步国内项目常省略,到了那边不能省。

电网波动

部分园区电网不稳,电压波动和短时停电都有。高压泵和变频器要按这个条件选,控制柜加UPS,关键仪表单独供电。停机再启动的冲击电流也要算进去。

二、标准与认证

越南走QCVN系列标准,泰国用TISI,马来西亚是SIRIM。压力容器按ASME,电气按IEC,防爆区设备要ATEX或IECEx。饮用水接触材料的卫生许可,各国要求也不一样,涉及直饮水的项目要提前确认。

这些认证不是签了合同再补。投标阶段就要列清单,确认哪些件有强制要求,哪些可以走等效认可。清关时卡一个证书,设备压在港口,滞港费按天算,比证书费贵得多。

三、工艺配置怎么定

园区项目常见配置是曝气加锰砂、多介质过滤、超滤、两级反渗透、EDI,产水按用途分档供给。工艺清洗用水电阻率≥5 MΩ·cm,锅炉补给水按电导率≤10 μS/cm,一般工业用水≤50 μS/cm,绿化和冷却补水用过滤水就行。分质供水是这类项目压投资的关键,全园区一个标准跑高纯水,钱花得冤枉。

用水用途产水指标推荐工艺
电子工艺清洗电阻率≥5 MΩ·cm超滤+两级RO+EDI
锅炉补给水电导率≤10 μS/cm软化+两级RO
一般工业用水电导率≤50 μS/cm软化+一级RO
绿化与冷却补水浊度≤5 NTU锰砂过滤+超滤

这张表在跟业主谈方案时特别管用。对方一开始只说"要纯水",四档摊开,投资能省下三成,也更容易谈拢。用水点要一家一家对清楚,别按总包给的粗略估计算。主机选型可以参考纯水设备和超纯水设备的参数区间。

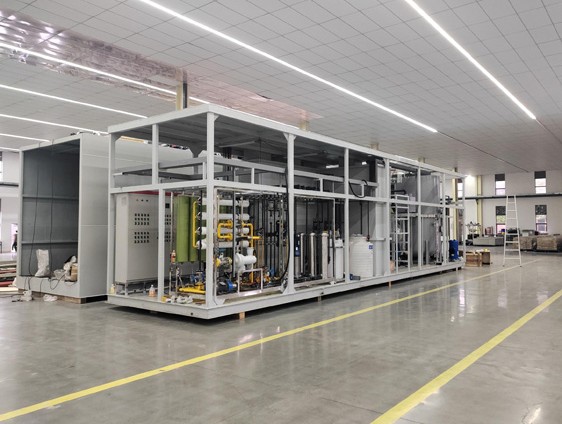

东南亚工业园撬装式纯水设备模块实拍

四、交付环节最容易翻车的地方

雨季施工是第一大坑。土建和室外安装排在雨季,工期拖一两个月是常事。总进度里要给天气留出缓冲,室内安装的工序尽量往前排。

第二是物流。设备到港后的清关时间波动大,东南亚各国效率差别不小。木箱包装要做熏蒸证明,设备内部做防潮处理,海运途中湿度高,裸装设备到港就生锈。

第三是本地化。当地的施工队、吊装、焊接资源要提前锁定,临时找价格翻倍。能本地采购的材料(管材、电缆桥架、支架)尽量在当地买,既省运费也省清关时间。核心设备还是从国内发。

第四是备件和培训。首年备件包要齐,膜元件、滤芯、机械密封、仪表探头在当地买都得等进口。操作培训做双语教材,实操课时给足,别只讲理论。园区如果有再生水可回用,接到原水箱能省不少自来水,做法参照中水回用设备的分区逻辑。

五、跟业主谈什么

谈原水的全年波动范围,别只给旱季数据。谈考核点在水站出口还是各厂界区。谈浓水去向,东南亚不少工业区对排放管控很严,方案阶段就要拿到许可口径。谈性能保证的边界,原水超出约定范围、或者业主调整用水量,责任要分清。工期里写清天气和清关的缓冲期,别把所有风险都揽在自己身上。

六、常见问题

雨季原水浊度暴涨怎么办?

设计阶段按最差月份留余量,预处理段做足。运行中把超滤的反洗频次和反洗强度按浊度自动调整,别用固定值。原水浊度长期超过设计值时,考虑增设预沉或者混凝澄清。

微生物污染比国内严重,怎么防?

超滤前连续投加杀菌剂,反渗透前脱氯,定期做非氧化性杀菌剂冲击清洗。清洗周期比国内短,一般两到三个月一次。膜元件选型时优先考虑抗污染型号。

认证要提前多久准备?

各国的强制认证加文件审核,稳妥要留三到四个月。第一次进东南亚的团队,从投标阶段就该启动。

现场调试派几个人?

中型园区水站,调试加培训通常派3~5人,现场待两到三个月。至少有一个懂工艺、一个懂电气自控。人少了过去拖工期。

能不能用本地采购的设备?

管材、桥架、支架、阀门这些可以。膜元件、高压泵、仪表建议还是走国际主流品牌或者国内主机厂供货,后期的备件和技术支持更好办。

跟中东项目的做法差别大吗?

差别在气候和标准。中东防高温防沙,东南亚防雨防潮。配置思路相通,主要是预处理和防潮设计调整。两边都做过的团队切换很快,中东那篇中东工业纯水EPC讲过高温和认证的处理方式,澳洲项目在澳洲工业纯水站EPC里也写过,可以对照着看。

东南亚工业纯水EPC这活儿,拼的不是参数漂亮,是谁把雨季、湿度和清关这三样算得准。要做出海项目的方案评估或者配置清单,把原水全年数据和园区用水规划发过来:咨询热线:13631765076,我们把工况核算和备件方案一起给你。

出海项目前期把坑填了,后面才是利润。咨询热线:13631765076。
