墨西哥工业纯水项目怎么做?近岸外包园区的工况、标准与成套出口要点

接墨西哥项目,先过一道心态关。那边近岸外包这几年火得很,汽车、电子、电池厂往墨北搬,订单是多了,可原水条件跟国内差得远——硬度高、含盐量不低,夏季环境温度四十度往上,水质标准还跟着美国那套走。国内参数直接搬过去,第一年设备就得趴窝一批。

我们经手的墨西哥项目,业主集中在蒙特雷、蒂华纳、华雷斯这几个工业带的汽车零部件厂和电子厂,单套规模从每小时10吨到80吨不等。规模一大,成套出口的门道比国内项目多得多。

工况三关:高原硬水、高温、水质标准

墨北不少城市的地下水硬度能到 300~500mg/L(以碳酸钙计),个别地区更高,硅含量也不低。这个硬度下,软化器再生频繁,反渗透前端的阻垢和清洗周期都要重新算。别按国内软水区的膜通量出图,膜面积得放大一截,配置逻辑可对照本站纯水设备的标准流程再放大。

高温这一关,设备得按环境45℃选型。泵电机、变频柜要按高温工况降容或者加强散热,变频柜放空调间。反渗透进水温度超过45℃,脱盐率明显下滑,原水罐和管路上得考虑遮阳或者降温。

水质标准这关,业主多半按美国标准提,电导率、硅、TOC都要对得上。汽车零部件和电子厂的清洗用水要求尤其细,出水稳定性和记录留档一样重要。做不到这一点,验厂那关过不去。

交付阶段关键动作常见坑
设计与报价按原水全分析核算按国内软水出图
制造与FAT工厂验收、材质证书齐套验货前才补文件
认证与清关NOM 标准、双语铭牌标签用英文被退运
现场调试远程指导加当地配合备件跟不上拖工期

近岸外包下的三个现实问题

第一个是交期。墨西哥业主的工期往往压得很紧,厂房建好就等着设备进去。国内成套制造加海运清关,前后两个月,报价时就得把这个时间写进去,别拍胸脯说三十天到货。

第二个是当地配套。墨北工业带机电服务商不少,可熟悉水处理的不多。找一家靠谱的本地伙伴做日常维护,比每次都从国内派工程师划算。培训两三个当地技工,耗材更换和简单故障他们就能接。

第三个是水质标准。业主经常直接引用美国标准,电导率、硅、TOC 都要对得上,还要留检测记录。方案阶段就把检测项和频次列清楚,验收时少扯皮。

再说电气。墨西哥电网电压和国内不同,电机、控制柜、加热元件都得按当地参数选。这块最容易出错,错了整柜返工,海运来回就是几个月。

备件也要提前想。反渗透膜、滤芯、EDI 模块这些易损件,按一年用量备一套,跟主机一起发过去。运一个柜和运一个箱,摊下来成本差不了多少,可用起来天差地别。

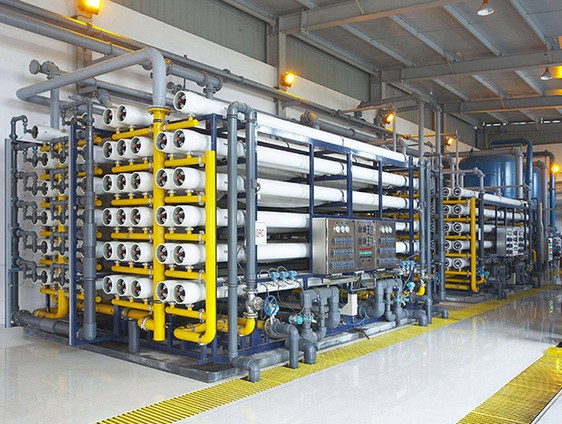

出口墨西哥的集装箱撬装反渗透纯水设备发运实拍

标准与认证:文件先行,别等验货才补

墨西哥的 NOM 认证是硬门槛,电气部分、压力容器、标签都有要求,铭牌最好是西班牙语双语。材质证书、水压试验报告、O&M 手册,一样都不能少。经验是把文件清单做进项目计划里,临到验货前补文件,最折腾人。

电气件这块要留神。墨西哥当地电网电压和频率跟国内不完全一样,电机和控制柜按当地电网参数配,别想当然。备件计划提前排,易损件按一年用量备足,海运一个周期就一两个月,等坏了再发,产线等不起。

交付与运维:远程这条线要接通

墨西哥离国内远,现场服务成本高。成套出口时把远程监控做进去,PLC 数据上云,国内工程师盯着运行参数,大部分问题远程就能定位。真正需要到场的,多是机械和膜更换这类活儿,安排计划性出访更划算。

本地化配合也得提前铺。找一家当地的机电服务商做协作,简单的保养和耗材更换让他们做,响应快。培训和操作手册别只给英文,西语版本能省不少沟通成本。

浓水和回用这块,墨西哥部分工业区对排水有要求和收费,把反渗透浓水回用到厂区冲洗和循环补水,既省水费也少排水,综合回收率能拉上去。中水回用的成套做法可参考本站中水回用设备页。

FAQ

墨西哥原水硬度高,是不是必须上两级反渗透?

看终端要求。一般工业用水,软化加一级RO加混床能顶,高端清洗用水上两级RO加EDI更稳。原水硅高的地方,两级几乎是标配。

NOM认证一定要做吗?

进墨西哥市场基本绕不开,尤其是电气和压力部件。具体到哪一类产品要哪种NOM,得按 HS 编码和用途核,别一概而论。

现场出问题,远程能解决多少?

参数和逻辑类的问题,远程能解决八成以上。机械故障、膜更换这类得有人到场。所以易损件清单和本地协作商,是远程运维的两条腿。

成套设备海运要走多久?

从国内主要港口到墨西哥西海岸,正常船期四到六周,加上清关和内陆运输,前后两个月上下。项目排期要留够这个时间。

项目报价怎么算才不吃亏?

别只报主机。设计、认证、包装、海运、清关、现场调试、备件,逐项列清楚。漏项报价,最后都是自己往里贴。

正在跟进墨西哥或者拉美项目的成套商与业主,欢迎来电聊聊。咨询热线:13631765076,广东百惠浦环保节能,可提供原水核算、认证与成套出口方案。

出口项目的配套配件与成套清单,可参考本站水处理配件与应用领域页面。

2026年10月13日
