生物医药园集中纯水供应工程实践:中央水站分质供水与按量计费设计

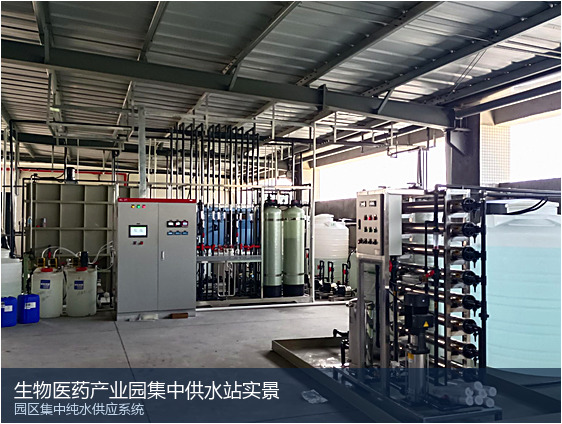

生物医药园有个普遍的尴尬:十几家企业入驻,每家自己上一套纯水站,设备、人员、检测重复投入,占地还零散。近几年新建的园区换了个思路——建中央水站,集中制水、分质输送、按量计费。我们把一个日供水1200吨的园区项目的做法拆开来讲。
一、为什么要做集中供水
园区里制药、器械、研发检测企业混着,用水档位不同:制剂洗罐用水要符合纯化水标准(中国药典),研发冲洗用一般纯水就行,锅炉房另有软化水需求。分散制水时,每家都要配操作工和水质检测,一年下来人力就是几十万。集中后,中央水站统一产出、按质分区输送,企业按表拿水,账算得清清楚楚。
集中方案里,集中供水设备的关键不只是制水,还有输送环节的水质保持——这一步最容易掉链子。
二、分质供水怎么设计
| 供水档位 | 标准 | 主要用户 |
|---|---|---|
| 纯化水(药典级) | 电导率 ≤ 1.3 μS/cm(20℃),TOC ≤ 500 ppb | 制剂、洗罐、配液 |
| 一般纯水 | 电导率 ≤ 5 μS/cm | 器械清洗、研发冲洗 |
| 软化水 | 硬度 ≤ 0.03 mmol/L | 锅炉、冷却塔 |
三条管网独立敷设,循环回流设计,管网末端流速不低于1 m/s,避免死水段滋生微生物。纯化水管网用316L,内壁电抛光,焊缝做内窥检测——这些都是GMP审计时检查官会盯的细节。

三、中央水站的工艺配置
主体是「超滤 + 两级RO + EDI」,纯化水档位再串臭氧杀菌与UV。设计产能要考虑园区入住率爬坡:一期按60%负荷建,预留二期膜位,扩产时只加膜不加土建。这条经验值钱——不少园区一期把土建做满、设备分期,后期扩容就很从容。
制药用水标准的细节,这篇制药纯化水系统标准解读里讲得更透。中央水站和药厂自建水站的最大区别,在于多用户的分配计量与水质追溯。
四、计费与运维怎么落地
每个企业入口装电磁流量计加在线电导仪,数据上传园区平台,月底按量结算。运维由水站运营方统一负责,企业不用配专职人员。按这个园区的实际运行数据,集中供水的吨水综合成本比各家自建低了大概35~40%,主要是人力和检测费用的摊薄。
配套的锅炉和冷却补水可以走中水路线,用RO浓水加深度处理解决,方案见中水回用设备,这样新鲜水取水量还能再降一截。
验证工作量别低估。纯化水系统的DQ、IQ、OQ、PQ四套文件,加上连续三周的性能监控数据,一个中央水站的验证包就有几百页。给业主的建议就一条:设备采购阶段就把验证支持写进合同,明确文件语言和交付节点。后期补做,价格翻倍还要排队。
输送环节的细节决定水质下限。泵用变频加备用配置,管路按0.3%找坡,最低点设排净阀,用点阀门选零死角的隔膜阀。这些看着琐碎,出了微生物超标再回头查,十有八九就出在死水段和排不净的盲管上。
吨水成本怎么算才科学?电耗、耗材、人工、折旧四项全摊进去,这篇吨水运行成本核算方法有完整的算法。园区跟入驻企业谈水价,用这套账去沟通,双方都服气,比拍脑袋定价强太多,争议也会少很多。
应急管理要提前写进制度。市政断电、原水浊度突变、膜破损这三类情况,各自的最小供水保障方案先备好。园区供水连着药厂生产,停水一小时,人家产线跟着停,赔偿可不是水费那个量级。
数据留存也有讲究。水质在线数据至少保存三年,GMP追溯时随时要调得出。纸版记录容易丢,上电子批记录系统,审计的时候省心省力。
水价结构里建议留出更新改造基金,按吨水提成一两个点收,滚动用于五年后的膜和树脂批量更换。这个机制建好了,二期扩产时业主方的决策会快很多。
五、常见问题
多企业共用管网,水质怎么保证互不影响?
关键是循环设计。管网24小时循环、末端回流水站,任何企业取水都不影响主管网流动性。各支路装止回与计量,杜绝串水。
入驻率没上来时,水站怎么跑才不亏?
一期设备分期投入,低负荷阶段减膜运行。EDI和膜组件可以按模块轮换启用,保证运行的那部分在高效区工作。
纯化水管网的微生物怎么控制?
臭氧定期消毒加热水巴氏消毒(80℃循环)组合用。日常监测取样点设在最远端,最差点合格才算真合格。
园区已有企业自建水站,还能接入吗?
能。保留其内部分配系统,前端切到园区供水口,水质衔接测试一周左右即可完成切换,不用停产。
系统用的超纯水设备门槛高吗?
核心在标准理解与验证文件。选设备商时重点看GMP验证支持能力,硬件本身可参考超纯水设备的配置框架。
如果您正在为产线配套纯水系统,或对现有水站的回收率、电耗不满意,欢迎来电聊聊工况。咨询热线:13631765076(电话/微信同号),可免费出初步方案与报价。
