欧洲动力电池工厂超纯水设备采购指南:德国匈牙利项目交付经验

欧洲电池产能这两年的扩张节奏,说一句「狂飙」不过分。德国、匈牙利、西班牙一批40 GWh级超级工厂陆续投产,配套的水系统需求跟着放量。我们参与了其中两个项目的设备供货与调试支持,把欧洲项目和国内项目的差别讲一讲,给准备出海拿单的同行一个参考。

一、欧洲电池厂的用水特点和国内有什么不同

水质标准本身差别不大——正极材料研磨、电芯清洗、NMP回收环节对水的要求,全球技术规范基本一致。差别在商务和执行层面:验收按欧盟标准文件逐条对,FAT/SAT流程走满,文件包(IQ/OQ/PQ支持文件)要求非常完整。国内习惯「干着看」的同行,第一次都被文件量惊到。

维度国内项目欧洲项目
水质标准行标/企标为主客户技术规范+欧盟指令
验收流程较为灵活FAT/SAT/IQ/OQ逐项签
交期弹性可协商空间大违约金条款严格
备件要求常用件国内直发需本地仓或欧洲库存

二、项目上踩过的坑

第一是电压与标识。欧洲客户要求电机按400V/50Hz配置,仪表标识按CE/ATEX做,图签用德文或匈牙利文。这些细节签合同前不确认,到货后改起来非常贵。

第二是原水资料。匈牙利项目最初给的市政水质报告是三年前的,实测硬度和铁都比报告高不少,预处理被迫返工加两级。出海项目的原水检测,一定要拿现场新水样。

第三是物流与安装窗口。欧洲工厂建设节奏卡得死,设备到港时间误差超过两周,就要重新排吊装计划,一等就是一个月。

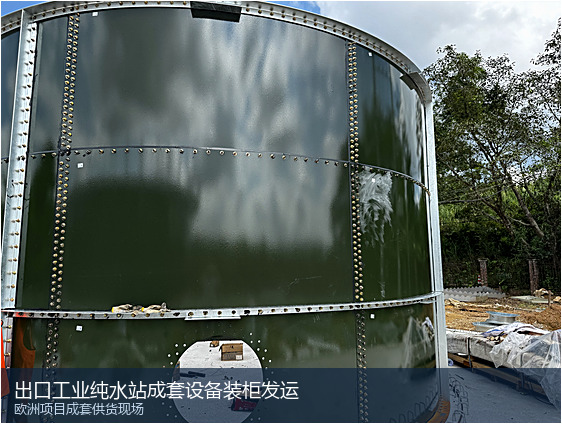

出口工业纯水站成套设备装柜发运

三、成套供货的配置思路

40 GWh电芯厂工艺纯水需求大概在每小时120~180立方,配置「超滤 + 两级RO + EDI + 抛光」,浓水回用于冷却塔。撬装化出货是关键——整站拆成6~8个撬块,海运到港后现场对接周期压到6周以内。国内基地预组装、预调试,到现场只做联调,这一步能把海外安装人工费省下三成。

电池厂用水的整体配置逻辑,与国内产线是一脉相承的,可参考储能电池生产线纯水系统锂电隔膜与电解液生产超纯水系统

四、和中东、东南亚市场比,欧洲单子值不值得接

欧洲项目单价高、文件要求高、周期纪律严;东南亚价格敏感、决策快;中东项目规模大、付款条件要看业主。我们的体会:欧洲单适合有成套交付和文件能力的企业练内功,做完一套,公司的项目管理体系整体上一个台阶。海外采购方如果在国内找超纯水设备供应商,重点考察的也是这套成套能力。

出海项目团队怎么配?项目经理加工艺工程师加电气工程师是基本盘,文件专员要单独配一个。国内团队普遍的短板是工艺强、文件弱——客户现场提问都答得上来,文件包迟迟交不出去,验收节点照样卡住。吃一两次亏就明白了。

并非所有用水点都要超纯水档位。厂区一般工艺用水、地面冲洗、冷却补水走纯水设备标准就够,分质供水分开设账,整体投资能压下来一块,业主方也更容易通过预算评审。

远程运维现在很成熟。水站数据接入云平台,国内工程师直接看运行曲线,多数小问题远程指导当地技工就处理了。真要人到场,签证加飞行少说一周,所以欧洲本地备件库的投入别省,这是服务口碑的底座。

除了欧洲,中东和南美的电池与矿业配套需求同样在放量,项目打法各有特点,具体可看这篇南美工业纯水站EPC工程实践

报价结构建议按「设备+安装指导+文件+培训」分列,别打包成一口价。欧洲客户习惯看明细,打包价反而让他们疑心贵了。分列报价,双方谈判的空间也清晰。

时差沟通定固定窗口,北京时间下午四点到六点正好对上欧洲上午,效率最高。重要节点全部书面确认,口头承诺在欧洲商务环境里不算数。

五、常见问题

欧洲项目必须要有当地代理吗?

不是必须,但本地有服务伙伴能大幅降低响应成本。备件库放欧洲仓,48小时到场,比从国内飞过去快得多。

CE认证大概要多久?

常规水处理设备3~6个月,涉及防爆区域的仪表另算。建议在报价阶段就锁定认证范围,避免后期追加。

设备海运有什么特别注意事项?

撬块尺寸要对照海运集装箱与项目地吊装能力双向核。防潮包装按90天海上周期做,仪表盘柜加干燥剂与冲击记录仪。

付款方式怎么谈比较稳?

常见30%预付+30%发货+30%验收+10%质保。出口信保建议配上,欧洲客户信用总体好,但流程慢,回款周期要写进现金流计划。

语言文件工作量有多大?

一套完整交付文件(含图纸、手册、验证支持)大约1200~1500页,专业翻译团队要提前锁定,这是很多团队第一次低估的地方。

如果您正在为产线配套纯水系统,或对现有水站的回收率、电耗不满意,欢迎来电聊聊工况。咨询热线:13631765076(电话/微信同号),可免费出初步方案与报价。
