电解水制氢纯水设备怎么配?电解槽进水水质标准与RO+EDI工艺选型

制氢站的水账,不少甲方是投产后才算明白的。碱性电解槽一开,补水量看着不大,可水质一超标,碱液里的铁离子、氯离子就开始悄悄吃极板。几百上千万的槽体设备,坏起来不跟你商量。

我们给制氢项目配套纯水系统这几年,有个数可以分享:一台1000Nm³/h的碱性电解槽,稳定运行时补水量大概0.9~1.1m³/h。量不大,要求却不低。

电解槽有多挑水?指标说话

碱性电解槽(ALK)和PEM电解槽对水的态度差别很大。ALK槽进水是去离子水配KOH碱液,补水电阻率一般要求≥1MΩ·cm,铁离子<0.05mg/L、氯离子<0.1mg/L是常见的硬门槛。PEM槽更娇气,进水电阻率普遍要10MΩ·cm往上,接近超纯水标准,对颗粒物也敏感——流道孔一堵,压差马上起来。

指标ALK电解槽补水PEM电解槽补水
电阻率≥1MΩ·cm≥10MΩ·cm
铁离子<0.05mg/L<0.02mg/L
氯离子<0.1mg/L<0.05mg/L
TOC<1mg/L<0.5mg/L
浊度/颗粒<0.5NTU近乎为零

说白了,制氢用水就卡两点:电阻率,还有金属离子。这两项不达标,催化剂和极板就成了消耗品。

工艺路线:原水差一档,配置差一级

制氢站多半建在化工园区或者荒漠、矿场边上,原水来源五花八门。自来水还算省心,井水和地表水就得多留个心眼。多数项目走这条路线:

  • 预处理:多介质过滤器加活性炭,地表水加除浊和余氯控制,SDI15压到5以下,现场实测多数在3~4。
  • 一级RO+二级RO:双级RO把电导率压到5μS/cm以内,一级回收率通常做72%~75%,二级还能更高。
  • EDI抛光:出水电阻率稳定在10~15MΩ·cm,直接够ALK用;要伺候PEM,末端再加抛光混床,冲到18MΩ·cm不难。

软化这步看原水硬度。硬度高过150mg/L(以CaCO₃计)的地区,RO前面建议上一套软化设备,不然结垢风险全压在膜上,清洗周期一个月一次都打不住。这部分配置逻辑,跟常规的纯水设备是一致的,区别主要在产水指标余量要放大。

EDI还是混床?算笔账就清楚了

制氢补水是连续的,一天24小时不停。混床树脂再生频繁,酸碱消耗加上废液中和,长期算下来并不便宜。EDI这边酸碱全省了,就是模块一次性投入高一点。我们给的建议是:产水量5m³/h以下、又想省事的,混床也能凑合;再往上,EDI明显更省心。之前写过一篇EDI选型的分析,讲电子陶瓷行业怎么配EDI,思路可以搬过来用。

回收率与浓水:账要算两头

一级RO回收率72%~75%,意味着四分之一的进水成了浓水。听着多,实际量不大——1000Nm³/h制氢站配套的纯水系统产水1.2m³/h上下,浓水半小时也就一吨。但园区环评大多不让直排。

不少项目把RO浓水收起来,给电解槽冷却夹套补水或者地面冲洗用,这一步就盘活了。真要精细做,中水回用设备再串一级,浓水利用率还能往上抬一截。

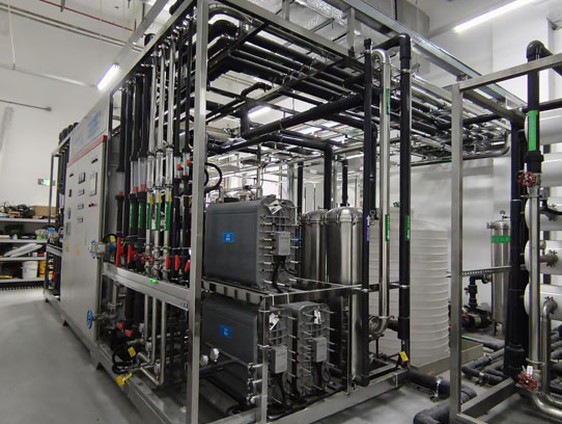

电解水制氢纯水设备撬装系统实拍

1000Nm³/h制氢站的水账

项目典型配置与数据
产水量1.2m³/h(含碱液配制与杂用)
系统进水量约1.7m³/h
吨水电耗2.2~3.0kWh(双级RO+EDI)
占地面积撬装两柜,约25~30㎡
耗材周期RO膜2~3年,EDI模块3~5年
出水指标10~15MΩ·cm(加混床到18)

电耗这东西,配置不同差挺多。双级RO加EDI大概2.2~3.0度每吨,加抛光混床再多0.2度上下。占地撬装化之后,两个40尺柜基本装得下,现场接管就能用。

配置拿不准的话,先做一份原水全分析再定方案,这是最省钱的路径。百惠浦提供水质化验对接与工艺核算,需要评估制氢站用水方案的,咨询热线:13631765076。

现场容易踩的坑

梅雨季地表水浊度翻着倍地涨,多介质反洗频率得跟着调。SDI不盯紧,RO膜一年就衰减得厉害。北方项目冬天更麻烦,进水5℃以下膜通量掉得明显,进水加热器这笔钱别省。

还有个细节:EDI进水对余氯零容忍。活性炭失效点要做在线监测,别靠人工去闻。我们碰过一个项目,炭滤穿透没人发现,EDI树脂两个月就发黄了,换模块花了好几万。

常见问题

1MΩ·cm和10MΩ·cm差在哪?

差一个数量级,配置也差一截。ALK补水1MΩ·cm够用,双级RO加EDI就能稳定给到;PEM要10MΩ·cm以上,那已经是超纯水设备的范畴了。

电解槽补水直接用混床行不行?

能用,但不算好账。树脂再生频繁,酸碱和废液是长期负担。制氢站这种天天连续补水的场景,EDI跑起来更稳。

RO浓水直接排掉行不行?

量小的项目勉强可以,但多数园区环评过不了。回用于冷却和冲洗是主流做法,成本几乎为零,何必排掉。

井水做水源要注意什么?

先化验铁锰和硬度。铁锰超标会在膜面结成氢氧化物污染,预处理加除铁除锰,或者干脆上超滤,更稳妥。

设备多久能回本?

看原水条件和规模。撬装EDI系统吨水综合成本大概4~6元,省的主要是树脂再生和人工,多数项目两年上下能把配置差价赚回来。

设备必须装室内吗?

北方冬天必须进室内,南方至少搭防雨棚。仪表和EDI模块怕冻,冻裂一回就是几千块的事。

如果您在规划制氢或者其他新能源项目的纯水系统,欢迎联系百惠浦,咨询热线:13631765076,可以提供水质化验、工艺核算与撬装方案设计,ISO9001体系下成套供货。
