印尼脱盐水站EPC项目实践:镍铁工业园高浊度原水处理与成套设备出口

印尼这几年镍铁和不锈钢产业园建了一批又一批,园区里的水系统却常常被排在最后考虑。真到投产前两三个月,才发现脱盐水没着落,锅炉等着进水,急得甲方半夜打电话。

我们参与供货的一个印尼脱盐水站EPC项目,去年已经稳定运行,这里把完整过程讲一遍,给准备出海的同行和海外业主做个参考。

项目基本情况

项目要素实际情况
园区类型镍铁冶炼(RKEF工艺)配套园区
水源园区河流取水,雨季浊度200NTU以上
用水需求锅炉补给水45m³/h,循环冷却补水80m³/h
出水指标脱盐水电导率≤10μS/cm,锅炉段加EDI
供货模式成套设备出口,撬装化运输,指导安装

镍铁冶炼对水的需求,大头是循环冷却补水和余热锅炉补给。锅炉补给水水质卡得严,硬度、硅、电导率一样不能松,这套系统和国内的纯水设备配置逻辑一致,难点在原水和现场条件。

原水:雨季的高浊度是头号对手

苏拉威西一带的河水,旱季还能看,雨季一开闸,浑得像黄泥汤,浊度冲到200NTU是常事。直接进膜系统?膜三天就废。方案定了三级缓冲:

  • 取水口设沉砂池,大颗粒先沉降一道。

  • 机械加速澄清池加混凝剂,把浊度常年压在15NTU以内。

  • 超滤做最后屏障,RO进水SDI实测2~3,很稳。

超滤设备在这类项目里就是救命的环节。雨季最凶那几天,澄清池出水浊度短暂超标,全靠超滤扛住,RO膜一根没伤。预处理的钱,一分都不能省。

工艺配置与出水分质

主干流程:超滤加一级RO,产水电导率20μS/cm以内,直接供循环冷却补水。锅炉补给那一支,一级RO后串二级RO加EDI,电导率压到0.2μS/cm,硬度近零,硅控制在0.3mg/L以下,完全满足余热锅炉要求。

回收率做了权衡。河水水质波动大,一级RO回收率保守取70%,比国内同类项目低两三个点,换来的是膜污染速度慢一半。海外项目备件运距长,膜的寿命比回收率那几个点值钱。

出口供货的几件关键事

撬装化是标配。整套系统拆成十几个撬块,集装箱海运,现场像搭积木一样拼起来。管路法兰全部在厂内预装试压,到现场只对接口。这一步做细了,现场工期从三个月压到六周。

电气这块有个细节:印尼是50Hz、380V,和国内一致,但要按当地电压波动范围选电机保护,园区电网不稳是常态,稳压器和UPS给关键仪表配上。

防腐等级也提高一档。海边湿热,普通环氧涂层两年就起皮,我们全部按C5-M maritime等级做涂装,热交换器选316L。初次投入贵一点,省下的维护费远不止。

远程调试与人员培训

中国工程师过去带两周,联动调试加试运行,之后靠远程支持。PLC做了远程运维接口,报警短信直推到国内值班手机。当地操作工培训了两轮,考核过关才放手。

远程调试与人员培训这块,方案阶段就要写进合同。培训教材做成中文英文双语,带现场实操考核,不然人走了知识就走光了。

投产一年半的实测数据:吨水综合成本约3.2元人民币当量,RO膜压差稳定,EDI模块没换过。甲方后来说,这个水站是园区里最省心的系统。

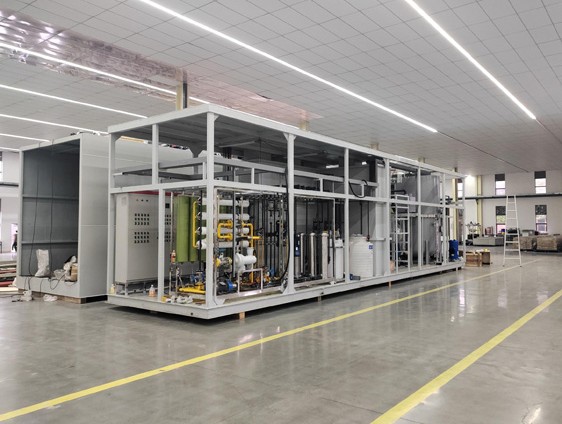

印尼脱盐水站EPC撬装化成套设备

化验室和仪表用的高纯水也单独配了小系统,电阻率18MΩ·cm,用的就是标准超纯水设备缩小版,几十万的投入,把水质化验这一环补齐了。

海外项目从方案到投产,每个环节都要一次做对,返修成本是国内的三倍不止。有园区用水规划需求的,欢迎先做一轮免费方案沟通,咨询热线:13631765076。

常见问题

印尼项目从询价到投产要多久?

正常节奏:方案加报价一个月,设备制造加海运三个月,现场安装调试两个月。赶工期的话半年内能投产,前提是前期水质资料齐。

需要提供什么前期资料?

原水全分析报告最关键,雨季旱季各一份最好。再就是用水量分配、场地条件和当地电网参数。资料全,方案就准。

设备海运会不会出问题?

撬块做防潮包装,集装箱内固定加固,这些年没出过运输损伤。仪表类单独木箱加干燥剂,海运途中的湿气比震动更伤设备。

当地电网不稳怎么办?

按电压波动范围选电气件,关键仪表配UPS,PLC控制柜加浪涌保护。水系统不怕短时停电,怕的是来电瞬间冲击,保护做足就行。

回收率为什么比国内低?

备件远,膜寿命优先。回收率低两三个点,膜清洗周期翻倍,综合账是划算的。海外项目的逻辑和国内不完全一样。

后续维护怎么保障?

随设备发一个常用件包,两年用量的耗材加易损件。远程运维常驻,重大问题工程师到场。这套模式在南美项目也跑通过,详见这篇南美工业纯水站EPC的分享。
