印度与俄罗斯市场工业纯水站EPC怎么干?高硬原水、低温工况与成套设备出口要点

印度那边的原水,拿到手的第一反应通常是:这也能做RO?有的地方TDS两三千,硬度高得吓人,旱季雨季水质差一大截。俄罗斯相反,原水普遍不错,但冬季零下三十度,设备和管路的防冻比工艺本身还费脑筋。

这两个市场这几年工业项目上得快,配套的纯水站、脱盐水站需求跟着起来。做出口项目的水处理设备,跟国内项目的思路差别不小,这篇就把几个关键点讲一讲。

一、印度市场:高硬高盐原水怎么破

印度不少工业园区的原水来自地下水或水库,TDS普遍在800到2500 mg/L,硬度(以CaCO₃计)三四百很常见,部分地区氟化物和硝酸盐也超标。这种水质直接上RO,浓水侧结垢风险很大。

预处理必须加厚

常规路线是:原水先过混凝沉淀或澄清池,再进多介质过滤、活性炭,然后上一道软化或直接进超滤。硬度超过300 mg/L的,我们一般建议先软化,把硬度压到50 mg/L以下再进RO,这样RO回收率才能提到75%上下。

不软化硬上RO也行,但回收率得压到60%到65%,浓水量大,废水处理和水费都上去了。算总账,多数项目还是先软化更划算。

氟化物和硝酸盐

部分地区原水氟含量超过1.5 mg/L。RO对氟的脱除率不错,能到95%以上,但要注意浓水侧氟的富集。硝酸盐同理。这两项如果超标严重,通常在预处理段加活性氧化铝吸附除氟,或者调整RO的排列和回收率。

旱雨季水质波动

印度季风季和非季风季的原水差别很大。旱季地下水开采量大,TDS能往上翻一截。设计时要按最不利水质选型,同时给系统留调节余量。我们在现场的做法是:RO按旱季高TDS选型,雨季水质好时降压力运行,能耗反而低。

二、俄罗斯市场:低温与防冻是主战场

俄罗斯的原水水质整体不错,很多地方TDS两三百,硬度中等,做RO很舒服。难点全在温度上。

低温对产水量的影响

水温每降1℃,RO膜产水量大约掉2.5%到3%。俄罗斯冬季原水可能只有4到8℃,跟25℃的设计工况比,产水量能差一半以上。这意味着要么膜数量按冬季水温配(投资大),要么把原水加热。

多数项目采用板式换热器加热,热源来自厂区蒸汽或热水管网。把原水提到20到25℃,产水量和能耗都能回到正常水平。这笔投资不大,回本很快。

厂房与管路防冻

设备必须进室内,厂房要采暖。管路保温层厚度按当地规范做,室外段还要配电伴热。停机时的排空设计很关键,管道里存水一夜就冻裂。

还有一项:仪表和阀门的执行机构,低温下密封件会变硬失效。选型号时要把环境温度这一项写进技术规格书,别等到了现场才发现。

三、出口项目的技术文件与认证
文件类别印度项目俄罗斯项目备注
材质证明EN 10204 3.1GOST体系要求压力容器需单独出证
电气认证需符合当地电压制式EAC认证电机需适配50Hz
焊接工艺ASME或IS标准GOST焊接规程焊工证要随货
语言英文俄文操作手册需本地化
包装海运熏蒸木箱需耐低温包装长途运输要防潮

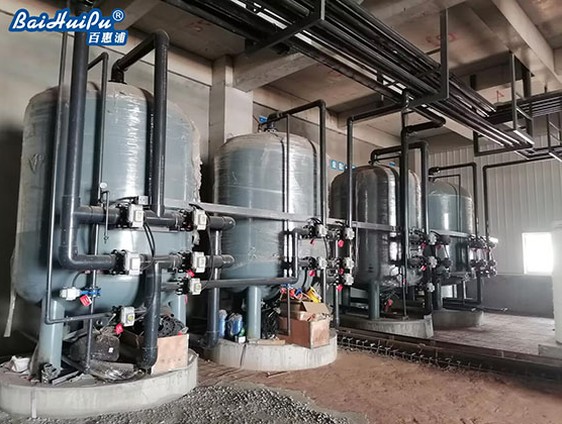

认证这块最容易拖工期。EAC认证周期长,如果项目走的是总承包,建议在设计阶段就启动,别等设备造好了才办。出口型工业纯水站EPC撬装设备车间装配现场

四、运输与现场安装

海运周期长,印度航线一般20到30天,俄罗斯走海运加铁路更长。设备包装要按海运标准做,防潮、防盐雾、防碰撞。膜元件这类对温度敏感的货,通常建议单独发空运或走恒温箱。

现场安装这块,中国工程师过去是常规做法,但签证和工期经常对不上。现在比较多的是把设备做成撬装模块,国内完成组装和调试,现场只需接管通电。这样现场工作量少一半,对当地施工队的依赖也小。

调试阶段的水质验收标准,最好在合同里写清楚按哪套标准、用什么方法检测。这一条不明确,后面扯皮的事特别多。

五、成本结构跟国内项目的差别

出口项目的报价构成跟国内不一样。设备本体可能只占五六成,剩下的包装运输、保险、认证、现场服务、备件,加起来比重不小。报价时把这几项单列出来,客户也容易理解。

还有一块容易被忽略:备件。海外项目的备件供应周期长,建议随机发一套一年期的易损件,膜元件、密封圈、滤芯、仪表探头这些。价值不高,但能省掉后面无数麻烦。

六、常见问题解答

Q1:印度原水TDS超过2000,还能用RO吗?

能用,但工艺要调整。一般是两级RO串列,或者一级RO加软化预处理把回收率提上去。TDS特别高的工况,也有上纳滤预软化再进RO的做法,具体按水质核算。

Q2:俄罗斯项目冬季停机怎么办?

短期停机保持低温循环和厂房采暖;长期停机必须彻底排空,膜元件拆下来做保护液处理后单独存放。排空设计要在管道布置阶段就考虑,最低点设排净阀。

Q3:设备电压制式不一样怎么办?

按当地制式配电机和电控柜。印度是415V/50Hz,俄罗斯常见380V/50Hz。变频器和软启动器也要按当地电网条件选型,别照搬国内配置。

Q4:撬装模块的最大尺寸受什么限制?

受海运集装箱尺寸限制。标准40尺高柜内尺寸约12米×2.35米×2.69米,超宽超高要走框架箱或散货船,运费翻番。设计撬块时优先按标准柜尺寸控制。

Q5:当地没有懂调试的工程师怎么办?

两个办法:一是把调试尽量放在国内完成,做成即插即用;二是提供远程指导加详细图文手册,配合视频连线。实在需要人过去,就提前把签证周期算进项目计划。

Q6:出口项目质保一般怎么定?

常见是发货后18个月或调试合格后12个月,以先到为准。易损件通常不在质保范围内,但建议随机多发一套。质保条款里的响应时间要写清楚,避免后续争议。

七、方案对接

海外项目最怕的是到现场发现设计没考虑当地条件。我们做出口的水站,前期会先把原水全分析和当地气候、电网、认证要求问清楚,再出方案。工业纯水设备超纯水设备都可以做成撬装模块,方便海运和现场快速安装。

节水要求高的园区,会配中水回用设备把RO浓水和反洗水收回来;配套的压力容器、膜壳和仪表阀组见水处理设备配件

海外工程经验这块,可以参考印尼镍铁工业园脱盐水站EPC实践南美智利秘鲁矿业高海拔原水处理东南亚越南印尼纯水站EPC要点三篇,思路是相通的。

有海外项目在手或正在投标的,把原水报告、产水要求和项目地点发过来,我们先出初步工艺方案和报价区间。咨询热线:13631765076。

已经供货、需要做现场调试指导或备件补供的,也可以直接联系,我们按项目档案跟进。咨询热线:13631765076(微信同号)。

2026年09月22日
