非洲工业纯水站EPC怎么做?尼日利亚、埃及与南非项目的高浊原水处理与成套设备出口
非洲这几个市场的工业项目这些年明显多了起来,尼日利亚的建材和食品园区、埃及的化工与纺织、南非的矿业配套,水处理设备的询单跟着涨。做惯了东南亚和中东的项目再来看非洲,会发现难点完全不一样。
水质是一回事,电网、清关、技术服务半径是另一回事。设备发过去容易,让它稳定跑起来才是真考验。这篇就聊聊非洲项目的几个关键点。
一、原水条件:浊度和波动是主旋律
非洲不少地区旱雨季分明,地表水浊度能差出几十倍。旱季河流断流,水源改打井;雨季泥沙含量暴增,原水浊度动辄几百NTU。设计如果按一个水质定死,投产半年就得改。
尼日利亚:高浊加高有机物
尼日利亚南部河流雨季浊度高,还带不少腐殖质,COD偏高。这种水直接进超滤,跨膜压差涨得飞快。常规做法是前面加混凝沉淀或高效澄清,把浊度先压到10 NTU以下再进过滤。
有机物这块靠活性炭加混凝去除,或者上超滤前加粉末活性炭投加。实测下来,把CODMn压到3 mg/L以下,后面RO的有机物污堵频率能降一半不止。
埃及:高硬高盐,靠尼罗河水
埃及的工业项目多数用尼罗河水或地下水,硬度普遍在200到400 mg/L(以CaCO₃计),TDS在500到1500 mg/L。这种水质必须上软化,否则RO浓水侧结垢风险很大。
软化器的再生周期要按实际硬度算,别照搬设计手册。埃及部分地区的井水硬度季节性变化明显,最好配在线硬度表联动再生。
南非:矿业配套,水质还行但偏酸
南非的矿业和选矿项目多,原水受矿区影响,pH偏低、铁锰和硫酸盐偏高。这种水要先中和曝气,把铁锰氧化过滤掉,再进后续工艺。酸性水对设备材质的腐蚀也要在选型时考虑。
二、电网条件是硬约束
这一条比水质更容易被忽略。非洲不少地区的电网不稳定,电压波动大、停电频繁。设备按国内标准配电机和变频器,到了现场不是跳闸就是烧。
- 电控柜按宽电压设计,适配±15%甚至更大的波动范围。
- 关键设备配UPS或稳压器,仪表和控制系统的供电要单独保护。
- 频繁停电地区,建议给PLC和在线仪表配后备电源,避免每次停电都要重新标定。
- 电机启动方式优先软启动或变频,减少对弱电网的冲击。
还有个细节:当地电网频率虽然标称50Hz,但波动范围可能比国内宽。电机选型时把这一项写进技术规格书,别默认按标准电网条件供货。
三、气候与安装条件
| 地区 | 气候特点 | 设备侧应对 | 备注 |
|---|---|---|---|
| 西非沿海 | 高温高湿、盐雾 | 电控柜IP54以上、防盐雾涂装 | 不锈钢件选316L |
| 北非/埃及 | 昼夜温差大、沙尘 | 进风口加防尘滤网、柜体密封 | 仪表需防沙 |
| 南部非洲 | 昼夜温差大、高原 | 按海拔修正电机功率 | 高原冷却需校核 |
| 内陆矿区 | 缺水、运输远 | 提高系统回收率,减少浓水 | 备件要多配 |
缺水地区要提高系统回收率,RO浓水能回用的尽量回用。一级RO浓水量占进水两成多,排掉太可惜,接回用于冲洗或绿化,水费能省一笔。
四、运输与清关
非洲航线周期长,西非主要港口的海运一般需要30到45天,清关时间另算。清关是非洲项目最容易拖工期的一环,各国要求不一样,单据准备不全,货在港口压几个月很常见。
设备包装按海运标准做,防潮、防盐雾。西非港口湿度大,集装箱内结露会让电气元件受潮,建议在箱内放干燥剂并做真空铝箔包装。

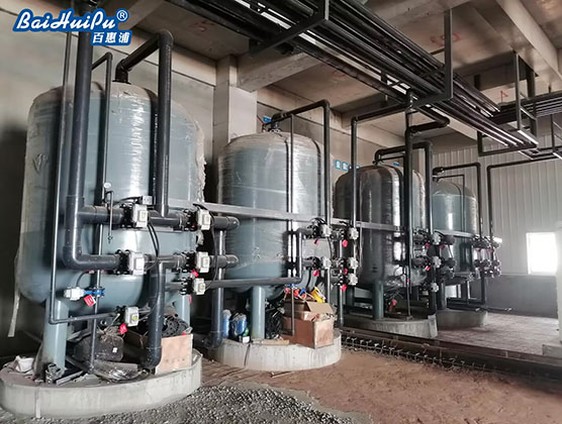

撬装化在这类项目上优势明显。设备在国内组装调试好,整柜发运,现场只需接管通电。现场施工量少,对当地施工资源的依赖也小,能避开不少麻烦。撬块尺寸按40尺高柜控制,超高超宽要走框架箱,运费翻番。
五、技术服务与备件
工程师过去一趟成本高、签证周期长,远程支持就成了主要手段。现在通行的做法是:控制系统预留远程访问接口,配详细图文手册和操作视频,配合视频连线指导。关键是要把手册做成当地能看懂的版本——英文版在法语区不好使,法语区要准备法语资料。
备件这块建议随机发一年期的易损件:膜元件、密封圈、滤芯、仪表探头、泵机封。价值不高,但能省掉后面无数麻烦。非洲本地采购这类专用件基本靠进口,周期按月算。
六、常见问题解答Q1:非洲原水浊度高,能不能只用超滤?
浊度几百NTU的原水,超滤扛不住。前面必须有混凝沉淀或澄清,把浊度压到10 NTU以下。这一步省了,超滤的清洗周期会从几个月缩到几周。
Q2:电网不稳,设备会不会经常坏?
按标准配置会出问题。电控柜按宽电压设计、关键仪表配稳压或UPS、电机用软启动,这三项做到位,稳定性就能上来。设计阶段要把电网参数问清楚。
Q3:清关要多久?
各国差别很大,快的几周,慢的几个月。项目计划里要给清关留出足够余量,单据(产地证、装箱单、发票、认证文件)提前准备齐全。这一条建议在合同里明确责任方。
Q4:撬装模块适合非洲项目吗?
非常适合。现场施工资源有限、技术服务半径大,撬装能把现场工作量减一半。关键是尺寸按集装箱控制,别超宽超高。
Q5:当地没有熟练操作工怎么办?
两个办法:一是把系统做成高度自动化,日常只需巡检和定期更换耗材;二是提供图文手册加视频培训,配合远程指导。重要项目建议前期派人做一次现场培训。
Q6:备件要配多少?
按一年期易损件配是常见做法。膜元件不建议一次全配(寿命三到五年),但密封圈、滤芯、探头、机封这些建议配齐,占货值不高。
七、方案对接
非洲项目的水站,设计阶段必须把原水季节性波动、电网参数和清关周期问清楚。我们做这类项目,前段一般配工业纯水设备承担大流量处理,高等级用水由超纯水设备做精处理,缺水地区会配中水回用设备把浓水和反洗水收回来。
海外EPC经验可以对照东南亚越南印尼纯水站EPC要点、印尼镍铁工业园脱盐水站EPC实践和南美智利秘鲁高海拔原水处理,思路相通。配套的压力容器与膜壳配件按工况另配。
有非洲项目在手或正在投标的,把原水报告、产水要求、项目地点和电网参数发过来,我们先出初步工艺方案和报价区间。咨询热线:13631765076。
已经供货、需要远程调试指导或备件补供的,也可以直接联系,我们按项目档案跟进。咨询热线:13631765076(微信同号)。
